Analyse und Sanierung gefährdeter Projekte
Im letzten Teil dieser Serie beschreibt Dr. Herbert Borchardt detailliert, wie die Sanierung eines gefährdeten Projekts durchgeführt wird: Über einen Zeitraum von mehreren Wochen werden für jedes Teammitglied Wochenpläne geschrieben, welche die Aufgaben präzise beschreiben und auf Tagesbasis terminieren. Diese Wochenpläne enthalten als wichtige Elemente die Top10-Maßnahmen und die Einführung von Kontroll- und Überwachungsprozessen.
Analyse und Sanierung gefährdeter Projekte
Im letzten Teil dieser Serie beschreibt Dr. Herbert Borchardt detailliert, wie die Sanierung eines gefährdeten Projekts durchgeführt wird: Über einen Zeitraum von mehreren Wochen werden für jedes Teammitglied Wochenpläne geschrieben, welche die Aufgaben präzise beschreiben und auf Tagesbasis terminieren. Diese Wochenpläne enthalten als wichtige Elemente die Top10-Maßnahmen und die Einführung von Kontroll- und Überwachungsprozessen.
Überblick über den Ablauf der Sanierung

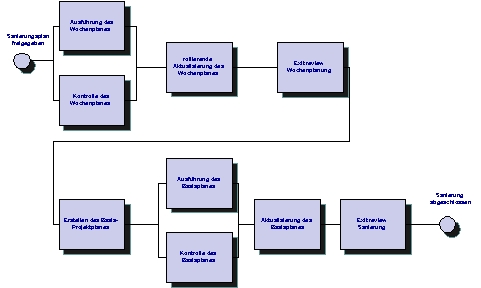

Der Ablauf der Sanierung ist in Bild 1 festgehalten. Über einen Zeitraum von mehreren Wochen werden für jedes Teammitglied Wochenpläne geschrieben, welche die Aufgaben präzise beschreiben und auf Tagesbasis terminieren (siehe Teil 3: Erstellung des Sanierungsplans). Diese Wochenpläne enthalten als wichtige Elemente die Top10-Maßnahmen und die Einführung von Kontroll- und Überwachungsprozessen.
Wenn die Ausführungsqualität der Wochenpläne ein stabiles Niveau erreicht hat, kann das Team (nach einem Exit Review) dazu übergehen, die endgültigen Projektpläne zu erstellen und Aussagen über die verbleibende Zeitdauer und Kosten machen. Nach Stabilisierung der Basispläne wird die Sanierung beendet und die Verantwortung geht an das Projektteam zurück.

Bild 1: Sanierung
Ausführung des Wochenplans
Der Ablauf der Erstellung und Ausführung des Wochenplans sind identisch zur Wochenplanung in Teil 3 dieser Reihe. Zum besseren Verständnis werden sie hier nochmals aufgeführt.
Erstellung
- Das Sanierungsteam priorisiert die gesamte Arbeit und teilt sie für ca. drei Wochen den einzelnen Teammitgliedern zu. Es berücksichtigt hierbei die Notfall-Maßnahmen, die Top10-Antworten, die Projektprozesse und den Strukturplan.
- Zeitschätzungen über die Arbeitspakete müssen von der Person vorgenommen werden, die auch die Arbeit durchführt und auf Tagesbasis erfolgen. Unterteilen Sie hierzu die Arbeit in Arbeitspakete von acht oder weniger Stunden.
- Stellen Sie sicher, dass für jedes Arbeitspaket die Lieferung definiert ist. Etablieren Sie eine klare und schlüssige Definition von "abgeschlossenen Aufgaben", die auf einer Verifikation der Lieferung durch Kunden und Lieferanten beruht.
- Planen Sie nur 36 Stunden pro Woche (acht Stunden Mo.-Do., vier Stunden Fr.)
Ausführung
- Jedes Teammitglied notiert täglich die aktuellen Stunden so präzise wie möglich.
- Jedes Teammitglied muss (!) die geplante Arbeit abschließen - wenn nötig mit Überstunden.
Überwachung
- Am Ende der Woche wird eine Varianzanalyse durchgeführt und der CPI (Cost Performance Indicator - Kostenvarianz) und der ETC (Estimate to Completion - aktuell geschätzte Gesamtdauer einer Aufgabe) berechnet.
- Dieser Prozess wird in den folgenden Wochen fortgesetzt. So lange, bis sich ein relativ stabiler CPI-Wert ergibt. Hierzu werden die wöchentlichen CPI-Werte graphisch verfolgt (siehe Formblatt 19, FB19_ Wochenplan.xls).
- Überprüfen Sie besonders die abgeschlossenen Arbeitspunkte - am Anfang auch rückwirkend für die letzten Wochen.
- Überprüfen Sie besonders die TOP10-Aktivitäten (siehe Formblätter FB21_TOP10Chancen.doc, FB22_TOP10Probleme.doc, FB23_TOP10Risiken.doc). Achten Sie auf klare Zuordnung der Zuständigkeiten.
- Verfolgen Sie regelmäßig - am Anfang am besten täglich - die Arbeitsstunden-Abweichungen und diskutieren Sie Maßnahmen dafür. Hier ist ein Mikromanagement mit Bedacht auf die kleinen Details notwendig. Die Unterstützung sollte dazu beitragen, dem einzelnen Teammitglied zu helfen, selbständig seine Aufgaben in den Griff zu bekommen. Denken Sie daran, bei diesen Besprechungen die Moral und das Selbstvertrauen aufzubauen.
In dieser Phase sind alle Schlüsselfertigkeiten eines erfolgreichen Projektmanagers gefragt:
- Führung
- Kommunikation
- Verhandlung
- Problemlösung
- Einflussnahme auf die Organisation
Es kommt im wesentlichen auf die Erfahrung des Sanierungsmanagers und seines Teams an, so dass hier nur wenige konkrete Handlungsanweisungen gegeben werden können.
Aktualisierung
- Am Ende jeder Woche wird der Stand der Umsetzung besprochen und die folgenden drei Wochen rollierend geplant.
- Machen Sie bei den Abschätzungen alle notwendigen Anpassungen für den jeweiligen Zeitbedarf, basierend auf den ermittelten CPI-Faktoren.
- Bauen Sie weiter die Moral des Teams auf - erkennen Sie Fortschritte an (bei Team, Sponsor, Kunde)
Exit Review-Wochenplanung
Nach drei bis vier Perioden kann man in der Regel damit beginnen, den Erfolg der hautnahen Wochenplanung und -überwachung zu überprüfen, um festzustellen, ob die nächsten Schritte bei der Sanierung eingeleitet werden können.
Kriterien für den Übergang von der Wochenplanung zur Projektplanung sind:
- Notfall-Maßnahmen umgesetzt, keine akute Gefährdung des Projekts mehr
- TOP10-Maßnahmen erfolgreich umgesetzt
- Steuerungsprozesse eingerichtet
- Planungs- und Ausführungsprozesse eingerichtet
- stabiler CPI erreicht
Das Erreichen dieser Kriterien ist ein wichtiger Erfolg der Sanierung und sollte entsprechend gefeiert und kommuniziert werden. Das Erreichen dieser Kriterien ist eine wichtige Hilfe, um das Vertrauen von Kunden und Stakeholdern aufzubauen und die Moral des Teams zu stärken.
Nach dem Wochenplan-Exit Review kann auch in vielen Fällen das Sanierungsteam reduziert werden, um die Arbeit und die Verantwortung langsam wieder beim Projektteam zu etablieren.
N. N.
15.09.2009
