Value Engineering bei Bauprojekten

Mit Value Management ist es möglich, unnötige Projektkosten zu identifizieren und so eine höhere Kostensicherheit zu gewährleisten. Im Baubereich wird das Value Management als Value Engineering bezeichnet und ist insbesondere im anglo-amerikanischen Sprachraum bereits Bestandteil der Projektabwicklung im öffentlichen Bereich. Ein zentraler Aspekt ist die Einbindung des bauausführenden Auftragnehmers. Gemeinsam können Planer und Ausführende leichter neue Wege finden, um Kosten einzusparen und das Projektergebnis verbessern. Dr. Thomas Mathoi stellt das Value Engineering vor.

Herunterladen Download PDF
Download EPUB

Value Engineering bei Bauprojekten

Mit Value Management ist es möglich, unnötige Projektkosten zu identifizieren und so eine höhere Kostensicherheit zu gewährleisten. Im Baubereich wird das Value Management als Value Engineering bezeichnet und ist insbesondere im anglo-amerikanischen Sprachraum bereits Bestandteil der Projektabwicklung im öffentlichen Bereich. Ein zentraler Aspekt ist die Einbindung des bauausführenden Auftragnehmers. Gemeinsam können Planer und Ausführende leichter neue Wege finden, um Kosten einzusparen und das Projektergebnis verbessern. Dr. Thomas Mathoi stellt das Value Engineering vor.

Wir empfehlen zum Thema Kennzahlen
1 Tag
13.03.2025
685,00,-
OKR Business Coach – Foundation Level (OCF)

Lernen Sie, wie OKRs in der Praxis wirklich funktionieren und wie Sie Ihre Teams professionell in der Einführung und Umsetzung des Prozesses unterstützen. Mehr Infos

Mit einem vorgegebenen Budget das optimale Projektergebnis zu erreichen - das ist das Ziel von Value Management bzw. Value Engineering. Es wird eingesetzt bei großen Projekten, die ein komplexes Produkt mit vielen Funktionen erstellen sollen und an denen Beteiligte aus unterschiedlichen Disziplinen mitwirken. Beispiele hierfür sind u.a. die Entwicklung von Kraftfahrzeugen, die Programmierung großer Softwaresysteme oder die Planung umfangreicher Bauwerke.

Value Engineering ist eine prozessorientierte Vorgehensweise, die unnötige Projektkosten identifiziert und so die Kostensicherheit - insbesondere bei Großprojekten - erhöht. Die Kosten werden dabei im Rahmen einer Optimierungsphase reduziert, ohne wesentliche geforderte Funktionen und Qualitäten des Produkts - im hier betrachteten Anwendungsfall des Bauwerks - einzuschränken.

Ein zentraler Aspekt ist dabei die Einbindung des Wissens und der Erfahrung des bauausführenden Auftragnehmers in eine gemeinsame Planung. Den planenden Architekten und Ingenieuren fehlt es oft an Zeit und vor allem auch an Honorar, um Alternativen für eine Optimierung alleine zu entwickeln und zu bewerten. Gemeinsam können Planer und Ausführende leichter neue Lösungsansätze und Ideen finden, die Kosten einsparen und/oder das Projektergebnis verbessern.

Value Management: Aus Mangel Werte schaffen

Die Ursprünge des Value Engineering gehen auf die Bemühungen des Unternehmens "General Electric Co." während des zweiten Weltkriegs zurück. Aufgrund der damals teuren Rohstoffe, geringen Kapazitäten und wenig verfügbaren, aber produktionsnotwendigen Komponenten suchten Lawrence Miles und Harry Erlicher bei G.E. nach akzeptablen, alternativen Möglichkeiten für die Produktion. Dabei fanden sie heraus, dass diese Alternativen zum einen die Kosten der Produktion senkten und zum anderen sogar mitunter das Produkt verbesserten. So entwickelte sich aus den einst notwendigen Bemühungen ein systematischer Prozess, den Miles und Erlicher als "Value Analysis" bezeichneten.

Später entstand daraus ein Managementstil - das so genannte "Value Management" - mit dem Schwerpunkt in der optimalen Gestaltung von Erzeugnissen während der Entwicklung und Konstruktion, also in der Phase vor dem Produktionsanlauf (Wertgestaltung).

Anwendung im Bauwesen: Großprojekte mit Kosten- und Termindruck

Im Bauwesen ist das "Value Management" als "Value Engineering" insbesondere im anglo-amerikanischen Sprachraum bereits Bestandteil der Projektabwicklung im öffentlichen Bereich. Die dort vorherrschenden partnerschaftlichen Ansätze unterstützen seinen erfolgreichen Einsatz. Die Projektabwicklungskultur im deutschsprachigen Raum ist zwar nicht auf die anglo-amerikanischen Partnerschaftsmodelle ausgerichtet, dennoch kann das Value Engineering auch hierzulande erfolgreich eingesetzt werden. Voraussetzung dafür ist ein Mindestmaß an Bereitschaft zu einer partnerschaftlichen Projektabwicklung (z.B. durch gegenseitige Beteiligung an den aus dem Value Engineering erwirtschafteten Einsparungen).

Christine Wolff war Mitglied der Reformkommission "Bau von Großprojekten". Drei Jahre nach deren Endbericht zieht Sie für uns eine – gemischte– Bilanz zur Umsetzung der Empfehlungen durch die Politik.

Christine Wolff, Mitglied der Reformkommission "Bau von Großprojekten", zieht drei Jahre nach deren Endbericht für uns eine - gemischte - Bilanz zur Umsetzung der Empfehlungen durch diePolitik.

Die allgemeinen Methoden des Value Managements als Grundlage für das Value Engineering umfassen die Funktionenanalyse, die Funktionenkostenanalyse, die funktionale Leistungsbeschreibung, die Wertanalyse und das Design to Cost bzw. das Design to Objectives. Die europäische Norm EN 12793 (Ö-Norm EN 12793; DIN EN 12793 Wertanalyse) beschreibt die wichtigsten Methoden. Für jedes einzelne Projekt ist zu überprüfen, welche der verfügbaren Methoden anwendbar ist. Es empfiehlt sich, die Methoden zu kombinieren, um das am besten geeignete Vorgehen sicherzustellen. Dabei ist zu berücksichtigen, dass gewisse Überschneidungen der einzelnen Methoden existieren. So beinhaltet zum Beispiel die Funktionenkostenanalyse eine Funktionenanalyse, die Wertanalyse sowohl eine Funktionen- als auch eine Funktionenkostenanalyse und das Design to Cost eine Funktionenanalyse und eventuell auch eine Wertanalyse.

Standardmethoden an die Anforderungen des Bauwesens anpassen

Teil 1:
Die Werkzeuge von BIM

Mit vier praxiserprobten Werkzeugen und einem ganzheitlichen Ansatz stellen sich Dr. Ilka May und Prof. Christina Maaß einem rein technischen Verständnis des Building Information Modeling (BIM) entgegen. "Wir machen jetzt BIM!" darf nicht nur den Einsatz einer aufwendigen Entwurfs-Software bedeuten, sondern muss auch andere Ausschreibungsprozesse und andere Teamführung umfassen. Erfahren Sie, wie Sie die Technikfalle vermeiden.

Mit vier praxiserprobten Werkzeugen und einem ganzheitlichen Ansatz gegen ein rein technisches Verständnis des Building Information Modeling (BIM): So schöpfen Sie das gesamte Potential der Methodeaus!

Die genannten Methoden stammen aus der industriellen Serienfertigung. Im Bauwesen, bei dem jedes Produkt ein Unikat darstellt, müssen diese Methoden für das Value Engineering entsprechend angepasst werden. Vor allem Großprojekte, die unter einem entsprechenden Kosten- und Zeitdruck stehen, sind das primäre Anwendungsumfeld für Value Engineering. Derartige Projekte werden oft mit Generalplaner und Generalunternehmer oder als Totalunternehmermodelle abgewickelt. Diese Art der Projektabwicklung ist der Ausgangspunkt für die Betrachtungen in diesem Beitrag.

Für den Einsatz von Value Engineering bei Bauprojekten gibt es grundsätzlich zwei Anwendungsmöglichkeiten:

Planungsbegleitendes Value Engineering

Der Planungsprozess bei einem Bauprojekt ist ein iteratives Näherungsverfahren, das in mehreren aufeinander folgenden Projektphasen abläuft. Value Engineering kann in jede dieser Phasen integriert werden. Es ist eine systematische Methode, die eine funktionsoptimierte Planung gewährleistet und die Kostensicherheit erhöht.

Value Engineering in einer Optimierungsphase

Während des Vergabeverfahrens für die bauausführenden Generalunternehmerleistungen wird unter Wettbewerbsbedingungen eine gemeinsame Optimierungsphase mit dem Generalplaner durchgeführt. Diese Optimierungsphase kann auch nach Auftragserteilung und vor Beginn der Bauausführung stattfinden. In diesem Fall ist darauf zu achten, dass diese nachgeschaltete Optimierungsphase vertraglich vereinbart wird. Als Beispiel kann hierfür die Maximalpreismethode angeführt werden (siehe dazu Mathoi, 2006).

Variantenvielfalt als Ausgangspunkt

Das Value Engineering verbindet in beiden Anwendungsfällen die Methoden der Wertanalyse (inklusive Funktionen- und Funktionenkostenanalyse) sowie der funktionalen Leistungsbeschreibung und dem Design to Cost (Bild 1).

Bild 1: Value Engineering im Bauwesen.

Bei der Planung eines Bauwerks werden zunächst Varietäten in Form von Lösungsansätzen und möglichen Maßnahmen erzeugt, um diese dann wieder einzugrenzen bzw. eine oder mehrere Lösungsansätze zu konkretisieren. Man bezeichnet diesen Vorgang auch als Varietätserzeugung und ‑einschränkung. Dabei ist zu beachten, dass alle generierten Varianten in der Planung so genannte "Bewertungsfilter" hinsichtlich Kosten, Termine und Qualitäten passieren müssen. In diesem Zusammenhang umfassen die Varianten bzw. Alternativen in der Lösungsfindung in einer frühen Planungsphase (z.B. Entwurfsphase) ganze Gebäude- bzw. Raumkonzepte und in einer späteren Planungsphase (z.B. Ausführungsplanung) lediglich bestimmte Detailpunkte (z.B. Fassadenanschluss).

Wertanalyse

Die Wertanalyse bietet für diese Varietätserzeugung und ‑eingrenzung eine allgemein gültige systematische Vorgehensweise. Der in diesem Beitrag beschriebene Ansatz entlehnt die grundsätzliche Systematik der Wertanalyse und fasst diese für das Value Engineering bei Bauprojekten in fünf Prozessschritten zusammen.

Funktionale Leistungsbeschreibung
Teil 2:
So führt BIM die Baubranche in die Zukunft

Die Digitalisierung macht auch vor der Baubranche nicht halt, und BIM spielt hierbei eine zentrale Rolle. Dennoch sind viele Fragen weiter offen. Umfangreiche praxisnahe Empfehlungen für Projektmanager und anderen Beteiligten für die Arbeit mit BIM erhalten Sie im Beitrag.

Dr. Ilka May und Prof. Christina Maaß diskutieren die Einführung von BIM und liefern Projektmanagern und anderen Beteiligten umfangreiche praxisnahe Empfehlungen für die Arbeit mit BIM.

Die funktionale Leistungsbeschreibung definiert Mindestanforderungen des Auftraggebers bzw. Nutzers an das Bauwerk. Dabei werden alle Funktionen des Bauwerks und auch die wesentlichen Qualitätsanforderungen beschrieben, ohne auf Details wie z.B. Konstruktionsarten einzugehen. Ideale Grundlage dafür ist ein Raum- und Funktionsprogramm. Es fasst für alle Haupt- und Nebenfunktionen eines geplanten Bauwerks in abstrahierter Form (Tabelle) raumweise die Flächen- und Qualitätsanforderungen (z.B. Oberflächenbeschaffenheiten von Böden und Wänden) zusammen. Definierte Mindestanforderungen gewährleisten eine Abgrenzung einer echten Optimierung durch das Value Engineering von einer bloßen Qualitätsminderung bzw. Leistungsänderung. Gleichzeitig bilden die Mindestanforderungen die Grundlage für die oben angesprochenen Bewertungsfilter. Bereits bei der Definition dieser Mindestanforderungen ist es wichtig, sich nicht nur auf die Herstellungskosten zu konzentrieren, sondern im Sinne der Bauökonomie auch die Lebenszykluskosten aus dem Gebäudebetrieb (z.B. Reinigungskosten für Allgemeinflächen und Fassade) in die Überlegungen einzubeziehen. Derartige Überlegungen reduzieren oftmals so genannte "nice to have"-Funktionen bzw. erlauben eine Entscheidung zwischen erforderlichen und eliminierbaren Funktionen.

Design to Cost

Der "Design to Cost"-Ansatz stellt sicher, dass beim Value Engineering das vom Auftraggeber vorgegebene Budget nicht überschritten wird, obwohl die Funktionen und Qualitäten des geplanten Bauwerks optimiert werden.

Die fünf Prozessschritte des Value Engineering

Schritt 1: Projektanalyse (Sammeln von Informationen)

(Dieser Schritt ist vergleichbar mit den Schritten 0 bis 4 der Wertanalyse nach EN 12793.)

In der Anfangsphase des Value Engineering-Prozesses findet ein erster Workshop unter Führung des Projektmanagers statt, bei dem dieser gemeinsam mit Planern und Auftraggeber bzw. Nutzern die Anforderungen an das geplante Bauwerk analysiert. Ergebnis dieses Workshops ist eine Liste der Funktionen und Qualitäten (nach Priorität geordnet), die einer Optimierung unterzogen werden sollen (Tabelle 1).

Tabelle 1: Prozessbeschreibung der Projektanalyse.
Arbeitsschritt Eingangsgröße(n) Ausgangsgröße(n) Zuständigkeit(en)/ Beteiligte
Projektanalyse
(Sammeln von Informationen)
· Funktionale Leistungsbeschreibung mit Mindestanforderungen · Raum- und Funktionsprogramm · technische Spezifikationen · Pläne · Definition von Optimierungsansätzen · Erstellung einer Optimierungspotentialliste
(nach Prioritäten geordnet)
· Projektmanager (Moderation) · Planer (Durchführung) · Auftraggeber bzw. Nutzer (Mitwirkung)
Schritt 2: Varianten bzw. Alternativen generieren

(Dieser Schritt ist vergleichbar mit Schritt 5 der Wertanalyse nach EN 12793.)

Im zweiten Schritt geht es darum, Varianten bzw. Alternativen zu den in Schritt 1 ermittelten Funktionen und Qualitäten zu suchen. Die Varianten bzw. Alternativen müssen einerseits die Mindestanforderungen an das Bauwerk sicherstellen und andererseits dabei helfen, Kosten bei der Herstellung bzw. im späteren Betrieb einzusparen (Tabelle 2).

Dieser zweite Schritt hat Brainstorming-Charakter und wird unter Leitung des Projektmanagers gemeinsam mit den Planern durchgeführt - falls möglich bzw. erforderlich auch unter Einbeziehung des bauausführenden Auftragnehmers. Ergebnis des zweiten Schritts sind Lösungsvorschläge zu den aus Schritt 1 für eine Optimierung vorgesehenen Funktionen und Qualitäten des geplanten Bauwerks, z.B. in Form einer Mindmap.

In der Praxis laufen Schritt 1 und 2 meist unmittelbar hintereinander oder sogar parallel in einem Workshop ab.

Tabelle 2: Prozessbeschreibung der Generierung von Varianten und Alternativen.
Arbeitsschritt Eingangsgröße(n) Ausgangsgröße(n) Zuständigkeit(en)/ Beteiligte
Varianten bzw. Alternativen generieren (Brainstorming) · Mindestanforderungen · Optimierungspotentialliste (nach Prioritäten geordnet) aus Schritt 1 · Lösungsvorschläge zu jeder Optimierung
(z.B. Mindmap)
· Projektmanager (Moderation) · Planer (Durchführung) · evtl. bauausführender Auftragnehmer (Mitwirkung)
Schritt 3: Analyse und Evaluation

(Dieser Schritt ist vergleichbar mit den Schritten 6 und 7 der Wertanalyse nach EN 12793.)

Im dritten Schritt geht es vor allem darum, die im zweiten Schritt gesammelten Ideen für Varianten bzw. Alternativen hinsichtlich ihrer Realisierbarkeit zu analysieren und evaluieren. Dabei spielen sowohl technische Randbedingungen eine Rolle als auch mögliche Auswirkungen auf Kosten und Termine. Diese Aufgabe betrifft vorwiegend die Planer bzw. den bauausführenden Auftragnehmer.

Das Ergebnis des dritten Schritts sind Pläne, funktionale Leistungsbeschreibungen samt technischen Beschreibungen, Kostenermittlungen und Terminpläne zu den realisierbaren Varianten bzw. Alternativen. Diese Unterlagen werden abschließend in einem Workshop unter Führung des Projektmanagers diskutiert, gemeinsam beurteilt und festgelegt, welche Varianten bzw. Alternativen dem Auftraggeber bzw. Nutzer zur Entscheidungsfindung vorgelegt werden (Tabelle 3).

Tabelle 3: Prozessbeschreibung der Analyse und Evaluation.
Arbeitsschritt Eingangsgröße(n) Ausgangsgröße(n) Zuständigkeit(en)/ Beteiligte
Analyse und Evaluation · Mindestanforderungen · Optimierungspotentialliste (nach Prioritäten geordnet) aus Schritt 1 · Lösungsvorschläge zu jeder Optimierung (z.B. Mindmap) aus Schritt 2 · Pläne, funktionale Leistungsbeschreibungen, Kostenermittlungen, Terminpläne, etc. zu realisierbaren Varianten bzw. Alternativen · Beurteilung der zur Entscheidungsfindung vorzulegenden Varianten bzw. Alternativen · Projektmanager (Moderation) · Planer (Durchführung) · evtl. bauausführender Auftragnehmer (Mitwirkung)
Schritt 4: Entscheidungsfindung

(Dieser Schritt ist vergleichbar mit Schritt 8 der Wertanalyse nach EN 12793.)

In dieser letzten Stufe des Value Engineering werden dem Auftraggeber bzw. dem Nutzer die besten Varianten bzw. Alternativen präsentiert, so dass dieser eine fundierte Entscheidung treffen kann. Die Präsentation übernehmen die Planer bzw. der bauausführende Auftragnehmer. Der Projektmanager moderiert.

Ergebnis des vierten Schritts ist eine Entscheidung des Auftraggebers bzw. Nutzers, welche der vorgelegten Varianten bzw. Alternativen realisiert werden soll. Diese Entscheidung wird in Form von so genannten Projektänderungsanträgen zusammen mit den Kosten- und Terminauswirkungen der beschlossenen Varianten bzw. Alternativen vom Projektmanager dokumentiert (Tabelle 4).

Tabelle 4: Prozessbeschreibung der Entscheidungsfindung.
Arbeitsschritt Eingangsgröße(n) Ausgangsgröße(n) Zuständigkeit(en)/ Beteiligte
Entscheidungsfindung · Mindestanforderungen · Pläne, funktionale Leistungsbeschreibungen, Kostenermittlungen, Terminpläne, etc. zu realisierbaren Varianten bzw. Alternativen aus Schritt 3 · Beurteilung der zur Entscheidungsfindung vorzulegenden Varianten bzw. Alternativen aus Schritt 3 · Entscheidung über die zu realisierenden Varianten bzw. Alternativen · Dokumentation in Form von Projektänderungs-anträgen samt Kosten- und Terminauswirkungen · Auftraggeber bzw. Nutzer (Entscheidung) · Projektmanager (Moderation, Dokumentation) · Planer (Präsentation) · evtl. bauausführender Auftragnehmer (Mitwirkung)
Schritt 5: Kontrolle

(Dieser Schritt ist vergleichbar mit Schritt 9 der Wertanalyse nach EN 12793.)

Während der weiteren Planungs- und Ausführungsschritte sollte der Projektmanager laufend kontrollieren, welche Resultate die Umsetzung der Varianten bzw. Alternativen hinsichtlich Kosten, Terminen und Qualitäten bringt. Am besten gelingt das in Form der bereits genannten, dokumentierten Projektänderungsanträge. Vor allem Kostenveränderungen bleiben so während der Herstellung messbar und können direkt in eine planungs- bzw. ausführungsbegleitende Kostenverfolgung einfließen (Tabelle 5).

Tabelle 5: Prozessbeschreibung der Kontrolle.
Arbeitsschritt Eingangsgröße(n) Ausgangsgröße(n) Zuständigkeit(en)/ Beteiligte
Kontrolle · Mindestanforderungen · Pläne, funktionale Leistungsbeschreibungen, Kostenermittlungen, Terminpläne, etc. zu den zu realisierenden Varianten bzw. Alternativen aus Schritt 3 · Freigegebene Projektänderungsanträge aus Schritt 4 · Dokumentation in der Kostenverfolgung · Dokumentation in der Terminverfolgung · Projektmanager (Durchführung)

Illustration an einem einfachen Beispiel

Bei einem Bauprojekt wurde im Anschluss an das Vergabeverfahren, noch vor dem Baubeginn, ein Value-Engineering-Prozess angesetzt. Ziel war eine Optimierung des geplanten Bauwerks gemeinsam mit Generalplaner und Generalunternehmer. Im ersten Schritt des Prozesses analysierte das Team u.a. das Raum- und Funktionsprogramm des Gebäudes. Das Hauptaugenmerk lag dabei aus Gründen der Ökonomie auf der Nutzbarkeit einerseits großer (> 90m2), aber auch sehr kleiner Flächen (< 10m2). Dabei fiel eine große, nicht vollständig nutzbare Foyerfläche auf, die durch einen verglasten Verbindungsgang zu einem benachbarten, bestehenden Gebäude entstanden war. Im zweiten Schritt wurde deshalb eine Variante mit einem kleineren Foyer berücksichtigt.

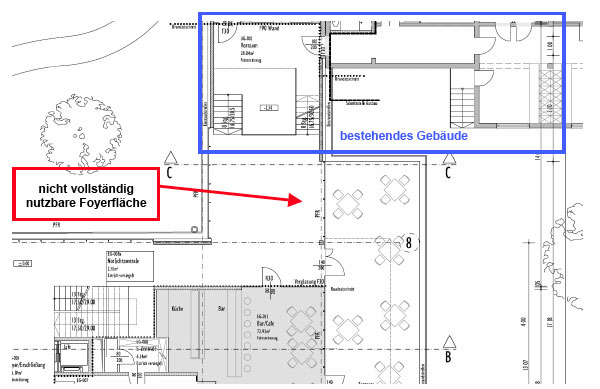

Bild 2: Ausgangssituation: Eine Foyerfläche ist nicht vollständig nutzbar.

Im Rahmen des dritten Schrittes arbeiteten der Generalplaner unter Mitwirkung des Generalunternehmers folgenden Vorschlag für diese Variante aus: Die betroffene Foyerfläche kann verkleinert werden, indem der Verbindungsgang verkürzt und gleichzeitig der neue Baukörper näher an das bestehende Gebäude herangerückt wird. Dieser Lösungsvorschlag wurde dem Auftraggeber im vierten Schritt zur Entscheidung vorgelegt. Vorteile dieser Optimierungsvariante waren einerseits geringere Herstellungskosten (der kürzere Verbindungsgang bedeutet weniger Fassadenfläche, weniger Dachkonstruktion, weniger Bodenplatte, etc.), aber auch eine Reduktion der Betriebskosten (weniger Fläche zu reinigen, weniger ungenutzter Raum zu heizen bzw. zu kühlen, etc.). Gleichzeitig bedeutete diese Optimierung keine funktionalen und qualitativen Einbußen. Die Haupt- und Nebenfunktionen wurden nicht beeinflusst, es kam lediglich zur Eliminierung der unnötig großen Foyerfläche.

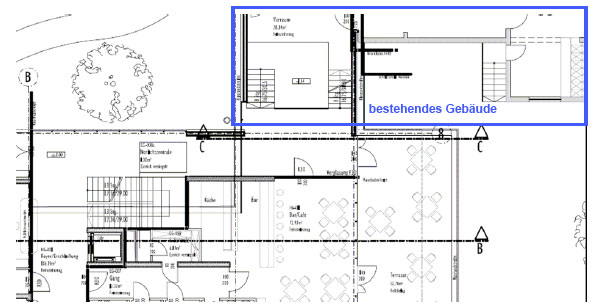

Bild 3: Ergebnis: Die unnötig große Foyerfläche wurde eliminiert.

Der Auftraggeber stimmte diesem Vorschlag zu, der in Form eines Projektänderungsantrags einschließlich aller planlichen Änderungen und Auswirkungen auf die Herstellungskosten dokumentiert wurde. Während der Bauphase ließen sich die Auswirkungen kontrollieren und in der Kostenverfolgung entsprechend als Minderkosten zum vorher vereinbarten Pauschalfixpreis berücksichtigen.

Voraussetzungen für den erfolgreichen Einsatz des Value Engineering

Damit der hohe personelle und zeitliche Aufwand für die Abwicklung des beschriebenen Value-Engineering-Prozesses zum erwarteten Erfolg führt, müssen beim jeweiligen Bauprojekt folgende drei Voraussetzungen erfüllt sein:

Interdisziplinäre Zusammenarbeit

Erst planen, dann bauen! Klaus Grewe analysiert die aktuellen Schwächen des Managements von Großbauprojekten in Deutschland und schlägt ein risikominiertes Vorgehen auf Basis der HOAI vor.

Erst planen, dann bauen! Klaus Grewe analysiert die aktuellen Schwächen des Managements von Großbauprojekten in Deutschland und schlägt ein risikominiertes Vorgehen auf Basis der HOAIvor.

Große Bauprojekte sind komplex. Aufgrund der Vielfalt an technischen Systemen und der Wechselwirkungen dieser Systeme untereinander sind für eine erfolgreiche Optimierung Informationen aus verschiedenen Arbeitsgebieten erforderlich. Diese Aufgaben kann nur ein interdisziplinäres Team bewältigen, dessen Größe sich nach den betroffenen Gewerken richten sollte. Dabei muss jedoch sichergestellt sein, dass das Value-Engineering-Team einerseits nicht zu groß wird und andererseits so aufgestellt ist, dass eine qualifizierte und möglichst rasche Entscheidungsfindung möglich ist. Bei einer Gesamtvergabe aller bauausführenden Leistungen an einen Generalunternehmer muss z.B. für Optimierungen der Gebäudetechnik auch der damit beauftragte Subunternehmer am Value Engineering teilnehmen, zumindest in den Schritten 2 und 3.

Das Value-Engineering-Team identifiziert und analysiert das Optimierungspotential in einem oder mehreren moderierten Workshops (siehe Schritte 1 und 2 des Value Engineering-Prozesses). Es evaluiert die Lösungsmöglichkeiten und trifft schließlich eine Entscheidung. Dabei werden auch die Positionen der Nutzer und des Auftraggebers einbezogen (siehe Schritt 4 des Value-Engineering-Prozesses), um eine möglichst hohe Akzeptanz zu erreichen.

Vorhandenes Optimierungspotential

Das betroffene Projekt muss ein Optimierungspotential im Sinne des Value Engineering erkennen lassen. Das ist der Fall, wenn ein Lösungsvorschlag des Planers bzw. des bauausführenden Auftragnehmers zu einer Kostenreduktion bzw. Bauzeitverkürzung führt, wobei die Funktionalitäten und Qualitäten im Wesentlichen gleich bleiben. Dabei ist es egal, ob sich die Kostenreduktion auf die Herstellungskosten oder die Lebenszykluskosten aus dem Gebäudebetrieb bezieht. Einfache Rationalisierungsmaßnahmen, die dem Stand der Technik entsprechen und durch den Einsatz eines Experten gelöst werden können, sind hingegen nicht sinnvolle Aufgabenstellungen für das Value Engineering. Die bedarfsgerechte, energie- und kostensparende Auslegung der Klimaanlage durch einen Fachplaner erfordert z.B. kein Value Engineering.

Eine einseitige Optimierung durch den bauausführenden Auftragnehmer würde man nicht als Value Engineering bezeichnen, sondern eher als Alternativvorschlag oder ‑angebot. Da Value Engineering ein kreativer Prozess zur interdisziplinären Lösungserarbeitung ist, sollte es auch nicht als "Überprüfungsinstrumentarium" für eine bereits bekannte Lösung eingesetzt werden.

Idealerweise setzt der Value-Engineering-Prozess bereits in einer möglichst frühen Planungs- bzw. Projektphase ein, da das Optimierungspotential und die Beeinflussbarkeit der Kosten hier noch verhältnismäßig groß sind (Bild 4). Das setzt eine klare Vorstellung über die notwendigen Funktionen und die Mindestanforderungen des Auftraggebers von Beginn der Planung an voraus. Projekte, bei denen die Mindestanforderungen bereits zu einem frühen Zeitpunkt z.B. in Form eines so genannten Conceptual Design feststehen müssen, findet man häufig im Bereich der Shopping-/Entertainmentcenter, dem Industriebau und dem Hotel-/Wellnessanlagenbau. Solche Projekte stehen nicht nur unter einem enormen Kostendruck, sondern meist auch unter großem Zeitdruck (Stichwort: time to market).

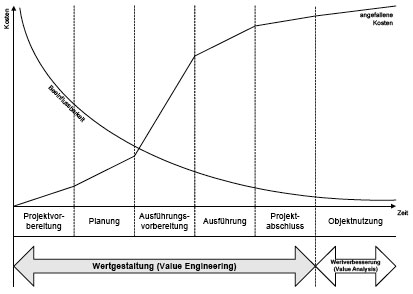

Bild 4: Die Beeinflussbarkeit der Kosten nimmt im Projektverlauf ab.

Schaffung von Anreizen

Die Integration des Know-how von Planern und bauausführenden Auftragnehmern in einer gemeinsamen Optimierungsphase bringt Vorteile, ist aber nicht immer leicht zu realisieren. Denn schließlich werden durch das Value Engineering unter Umständen die Herstellungskosten gesenkt, was einerseits die Bemessungsgrundlage für die Planerhonorare senkt und andererseits die Auftragssumme für den bauausführenden Auftragnehmer reduziert. Deshalb ist es notwendig, entsprechende Anreize zu schaffen.

Ein möglicher Ansatz ist die Aufteilung des Planerhonorars in einen fixen und einen erfolgsabhängigen Bestandteil: Ein gewisser Grundaufwand für die Planung des gesamten Bauvorhabens wird pauschaliert, darüber hinaus wird der Planer erfolgsabhängig an den erwirtschafteten Einsparungen infolge des Value Engineering beteiligt. Ein ähnliches Modell kann bei bauausführenden Auftragnehmern angewendet werden.

Alternativ gibt es die Möglichkeit, die Wettbewerbssituation auszunutzen und bei der Vergabe des Bauauftrags eine Optimierungsphase im Rahmen eines Verhandlungsverfahrens abzuwickeln. In diesem Fall bildet der Auftrag an sich den größten Anreiz zur aktiven Beteiligung an der Optimierung. Darüber hinaus ist es denkbar, den Auftragnehmer nach der Auftragserteilung erfolgsabhängig an weiteren Optimierungserfolgen zu beteiligen.

Fazit und Nutzen

Der Value-Engineering-Prozess ermöglicht bei großen, komplexen Bauprojekten eine strukturierte Optimierung der Herstellungs- bzw. Lebenszykluskosten ohne radikale Einschränkung der Funktionalität und Qualität des geplanten Bauwerks. Dies gelingt durch eine auf die einzelnen Gebäudefunktionen ausgerichtete, interdisziplinäre Herangehensweise.

Im deutschsprachigen Raum befindet sich der systematische Value-Engineering-Prozess nach wie vor am Anfang seiner Entwicklung. Aus diesem Grund gibt es auch noch keine repräsentativen Zahlen, mit denen sich der Nutzen quantifizieren ließe. Die Erfahrungen mit internationalen Projekten zeigen jedoch, dass dieser Ansatz hervorragend für eine strukturierte Optimierung geeignet ist - besonders dann, wenn sehr ambitionierte Projektziele erreicht werden sollen, die ohnehin eine konstruktive und partnerschaftliche Auftraggeber-Auftragnehmer-Beziehung erfordern. In zeitgemäßen Planer- und Bauverträgen, insbesondere bei großen Projekten, dürfen daher entsprechende Vereinbarungen und Leistungsbilder nicht mehr fehlen. Es bleibt zu hoffen, dass dieser noch recht junge Ansatz auch bei Projekten im deutschsprachigen Raum zum Vorteil von Auftraggebern und Auftragnehmern genutzt wird.

Literatur

  • Mathoi, Thomas: Maximalpreismethode - Bauprojektabwicklung als integrierter Planungs-, Realisierungs- und Managementprozess unter dem Aspekt einer Maximalpreisvereinbarung in Österreich (Projektphasen, Leistungsumfang, vertragliche Besonderheiten und vergaberechtliche Beurteilung), Books on Demand GmbH, Norderstedt, Schriftenreihe Bauwirtschaft und Projektmanagement, Heft 11, Innsbruck, Mai 2006
